1、质量控制管理
1)利用技术优势,进行管线优化。
利用BIM技术对设备管线走向、定位和相互空间关系进行优化,减少管线交叉碰撞。地下车库管线区域运用三维建模确定最优方案,提升空间使用效率。

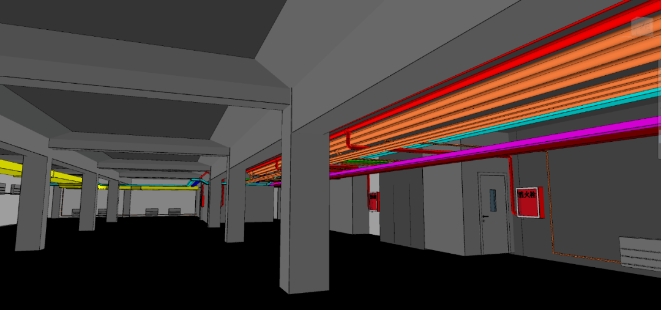

BIM模型

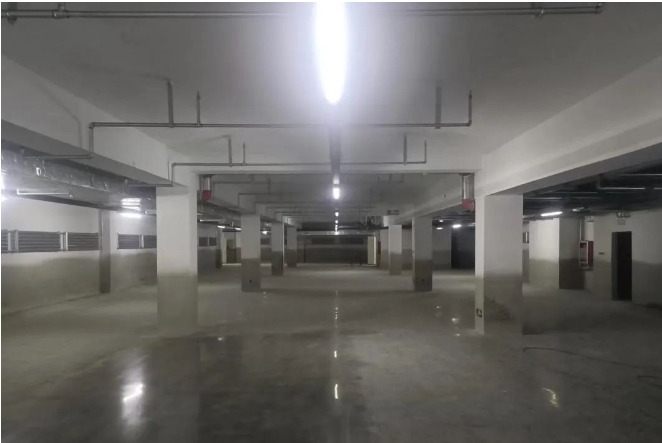

现场实景照片
2)与施工技术人员融合,进行施工图深化设计和设计优化。

施工前,与施工单位进行图纸深化探讨,优化细部做法,结合现场情况进行处理。
3)对主要建筑材料进行封样控制。
组织各参建单位进行生产厂家考察,考察厂家规模、库存、产品生产质量、周期等;确认后形成封样单,并将样品封样储存。

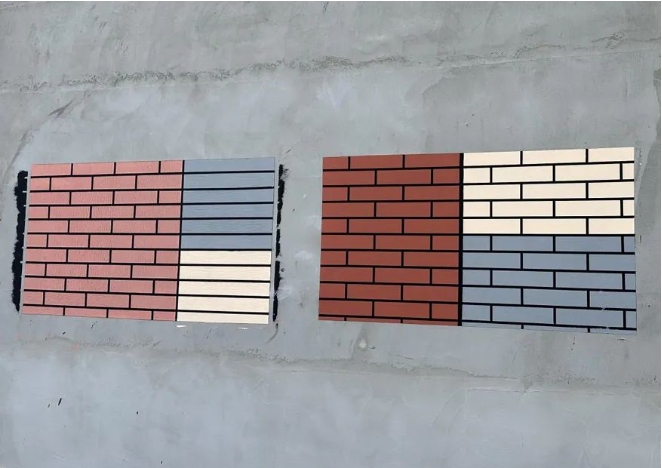

4)严格落实样板先行举措,重要的施工位置先行施工多个样板段,各方确认效果后再行施工。

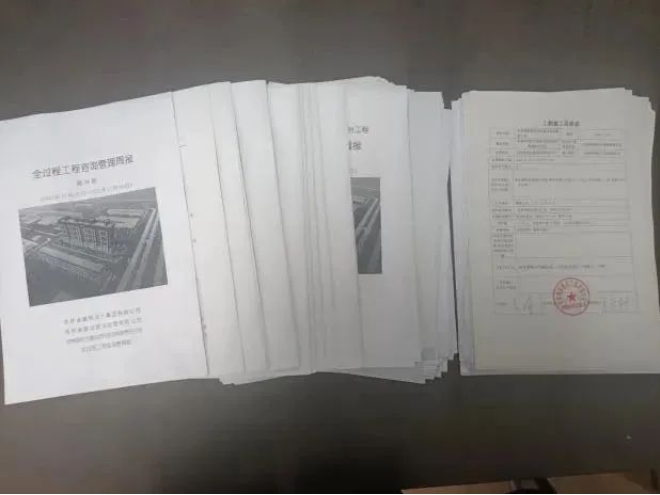

5)通过日常检查、联合检查、分部验收等多种方式严格管控施工质量,遇到质量问题及时要求施工单位整改并落实。
2、工期控制管理

按照混凝土工程,砌筑工程,安装工程,室外工程,装饰工程严控项目的重要施工工期节点,每周对计划施工任务进行复核,保证项目按照施工计划稳步推进。

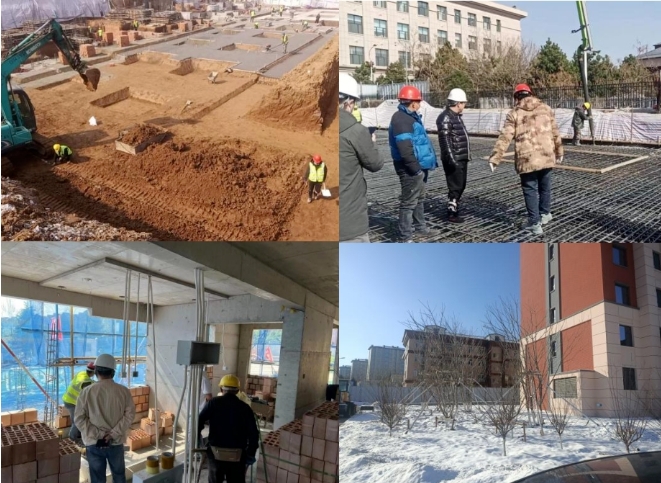

项目横跨2个冬季,通过合理的安排施工计划,对工期进行管控,使工程建设得以顺利按照计划完工。
3、造价控制管理
1)通过对图纸进行优化,对照清单进行造价分析,为建设单位节约造价约30万元。
2)每次进度款支付审核后,统计各分部分项工程的完成造价金额和比例,严防超付。
3)严格把控暂列金的使用;用暂列金保证建设单位对项目的额外需求。项目暂列金355万元,使用90余万。
